RWE will die Remote-Steuerung von Kraftwerken und Anlagen für Erneuerbare Energien Schritt für Schritt ausbauen. In verschiedenen Pilotprojekten werden Fahrpläne definiert, um beispielweise kleinere Anlagen von zentralen Leitwarten aus zu betreiben. Effiziente Analyse- und Visualisierungstools laufen in einem Dashboard-Prototypen zusammen, der Betriebsdaten in Echtzeit anzeigt. Leistungsingenieure, Data Specialists und IT-Entwickler arbeiten hierfür an optimalen Lösungen. Und bereits heute sind viele Energieerzeugungsanlagen bei RWE aus der Ferne steuerbar.
In volatilen Märkten haben flexible Anlagen große Potenziale. Mit der neuen, digitalen Plattform D-Central ist es der RWE Supply & Trading gelungen, diese Potentiale bestmöglich zu nutzen. Die Plattform bietet eine hochskalierbare IT-Infrastruktur auf Basis eines virtuellen Kraftwerks. Damit bündelt sie dezentrale, flexible Anlagen zu einem virtuellen Pool und stellt sie an die Strommärkte. Das ermöglicht den Anlagenbetreibern, von der Expertise der Handelsgesellschaft im Bereich Asset Optimierung und den modernen Algorithmen zu profitieren. Um die Vielzahl an verschiedenen Anlagentypen und die unterschiedlichen Marktanforderungen bewältigen zu können, ist der hohe Automatisierungsgrad der Plattform ein ganz entscheidender Faktor. So kann bisher nicht angebotene steuerbare Leistung optimal in den Kurzfristmärkten oder als Regelleistung vermarktet werden. Davon profitiert natürlich auch das Energiesystem als Ganzes: Die zunehmend von Sonne und Wind abhängige Stromerzeugung wird besser mit der Nachfrage in Einklang gebracht. Eine klassische Win-Win-Situation also.
Bei RWE Offshore Wind gilt es, den operativen Betrieb zu industrialisieren, um für das ehrgeizige Ziel, bis 2030 eine Netzkapazität von 8 GW zu erreichen, gerüstet zu sein. Eine der wichtigsten Initiativen in diesem Zusammenhang ist die Entwicklung eines gemeinsamen Flottenprozesses, der kontinuierlich verbessert wird und auf den bewährten Verfahren der bestehenden RWE-Windparks basiert. Dieser Prozess wird als Vorbild für künftige Standorte dienen und dem Unternehmen helfen, effizienter und effektiver zu arbeiten.
Folglich wird derzeit ein digitales Ökosystem entwickelt, um Prozesse ganzheitlich zu steuern und deren Wirksamkeit zu erhöhen. Wo immer möglich, werden die Lösungen des digitalen Ökosystems benutzerorientiert entwickelt, um die langjährige Erfahrung des Unternehmens optimal zu nutzen.
Das digitale Ökosystem besteht aus mehreren Lösungen, die miteinander kommunizieren. Es ermöglicht dem Benutzer, Informationen nur einmal einzugeben, so dass die Daten nahtlos zwischen den Anwendungen mit einem hohen Automatisierungsgrad fließen.
Zum Vergrößern bitte auf das Bild klicken
Zum Vergrößern bitte auf das Bild klicken

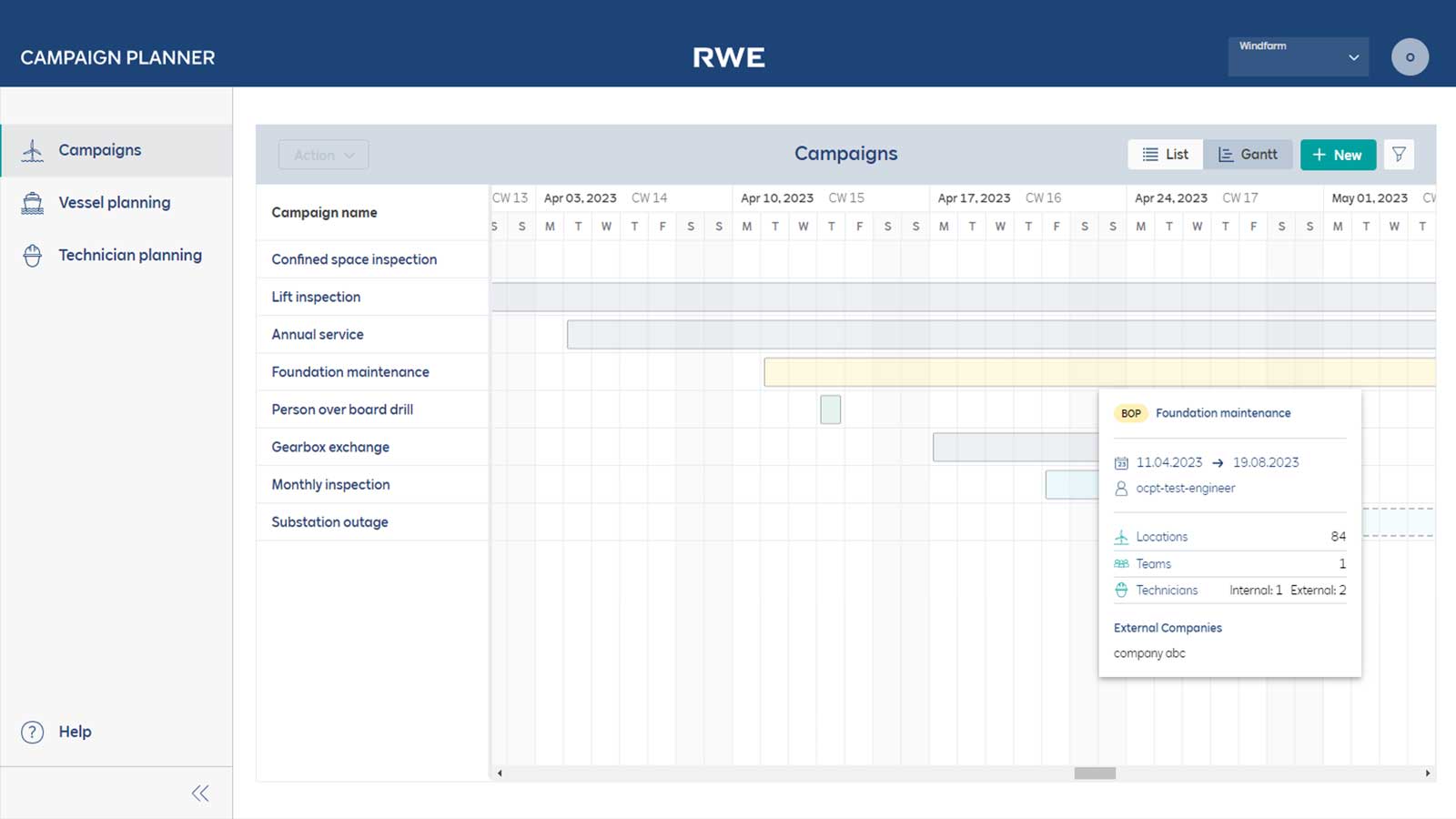

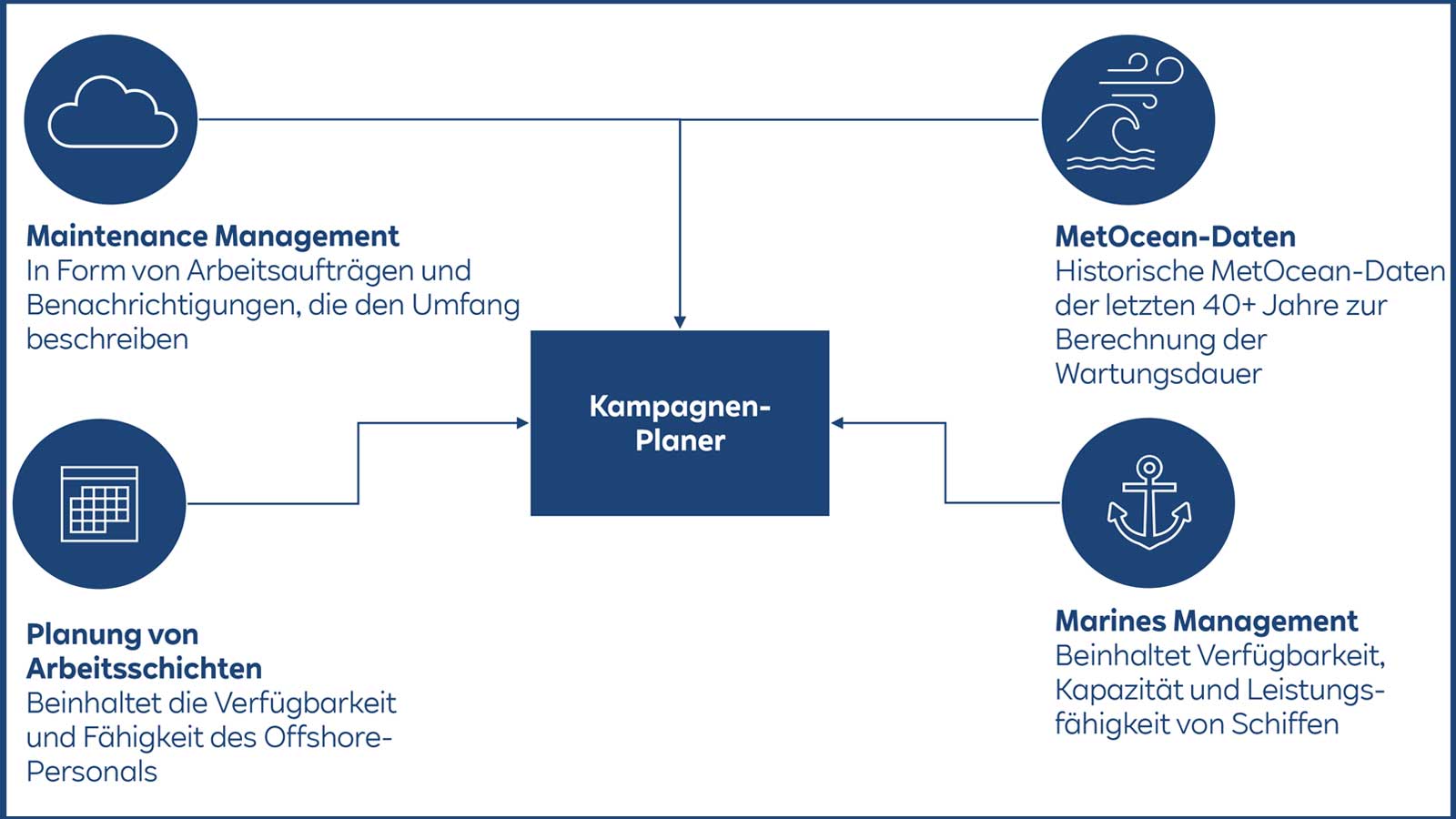

Der Campaign Planner (Kampagnen-Planer) ist eine der Kernanwendungen des digitalen Ökosystems. Er umfasst den langfristigen Wartungsplanungsprozess, indem er die notwendigen Daten wie Schiffsverfügbarkeit, Technikerverfügbarkeit, Wartungsinformationen und historische MetOcean-Daten in einem einzigen System zusammenführt. So kann RWE Offshore Wind Wartungskampagnen schnell und kosteneffizient planen und optimieren.
Im niederländischen Gas-Kraftwerk Claus C wird aktuell der Roboterhund namens „Power Pup“ getestet, um die Mitarbeitenden vor Ort bei der täglichen Arbeit zu entlasten. Power Pup ist innovativ und mit fortschrittlichen Sensoren und Kameras ausgestattet, die es ihm ermöglichen, sich in komplexen Umgebungen zurechtzufinden und Aufgaben zu erledigen, die den Mitarbeitenden vor Ort mehr Zeit für andere Aufgaben lassen. Nach einer erfolgreichen Sicherheitseinführung soll der Roboter-Hund in Zukunft Aufgabengebieten, wie Inspektions- und Kontrollgänge autonom übernehmen. Denn der Roboter kann mithilfe seiner vielseitigen Sensoren Probleme bereits früh entdecken und ist darüber hinaus mit verschiedensten Instrumenten ausgestattet, welche ihm die Ausführung der Inspektionen ermöglichen.
