Nordseecluster

In der Größe liegt die Kraft

Offshore-Windprojekte mit einer Gesamtkapazität von 1,6 Gigawatt (GW) in der deutschen Nordsee bilden das Nordseecluster. Mit der Kombination der Windparkstandorte eröffnen sich einzigartige Skaleneffekte, die das Nordseecluster zu mehr als die Summe seiner Teile machen.

Das Projekt

Das Nordseecluster wird über einer Gesamtkapazität von bis zu 1,6 GW verfügen und ausreichend grünen Strom erzeugen, um rechnerisch 1.600.000 Haushalte zu versorgen. Der Bau des Nordseeclusters findet in zwei Phasen statt: Für das Nordseecluster A (NC 1 und NC 2) ist die Fertigung einiger Komponenten bereits angelaufen. Die Errichtung auf See soll in 2025 beginnen. Anfang 2027 soll das Nordseecluster A vollständig am Netz sein. Die Turbinen des Nordseeclusters B (NC 3 und NC 4) sollen Anfang 2029 den kommerziellen Betrieb aufnehmen.

Das Nordseecluster liegt ca. 50 km nördlich der Insel Juist. Dieser Bereich der Deutschen Bucht ist für die Errichtung von Offshore-Windparks vorgesehen. Unser Projekt befindet sich innerhalb der Ausschließlichen Wirtschaftszone (AWZ) und grenzt im Norden und Süden an die Hauptschifffahrtsrouten an.

Nordseecluster – In der Größe liegt die Kraft | RWE
Bildnachweis: Vestas
Nordseecluster – In der Größe liegt die Kraft | RWE
Bildnachweis: Vestas

Daten und Fakten

00

Standorte

00

Windkraftanlagen

Bis zu 00 GW

Kapazität

00 MWh

erwartete Stromproduktion pro Jahr

zur Versorgung von 00

Haushalten mit Ökostrom

00 km

nördlich der Insel Juist

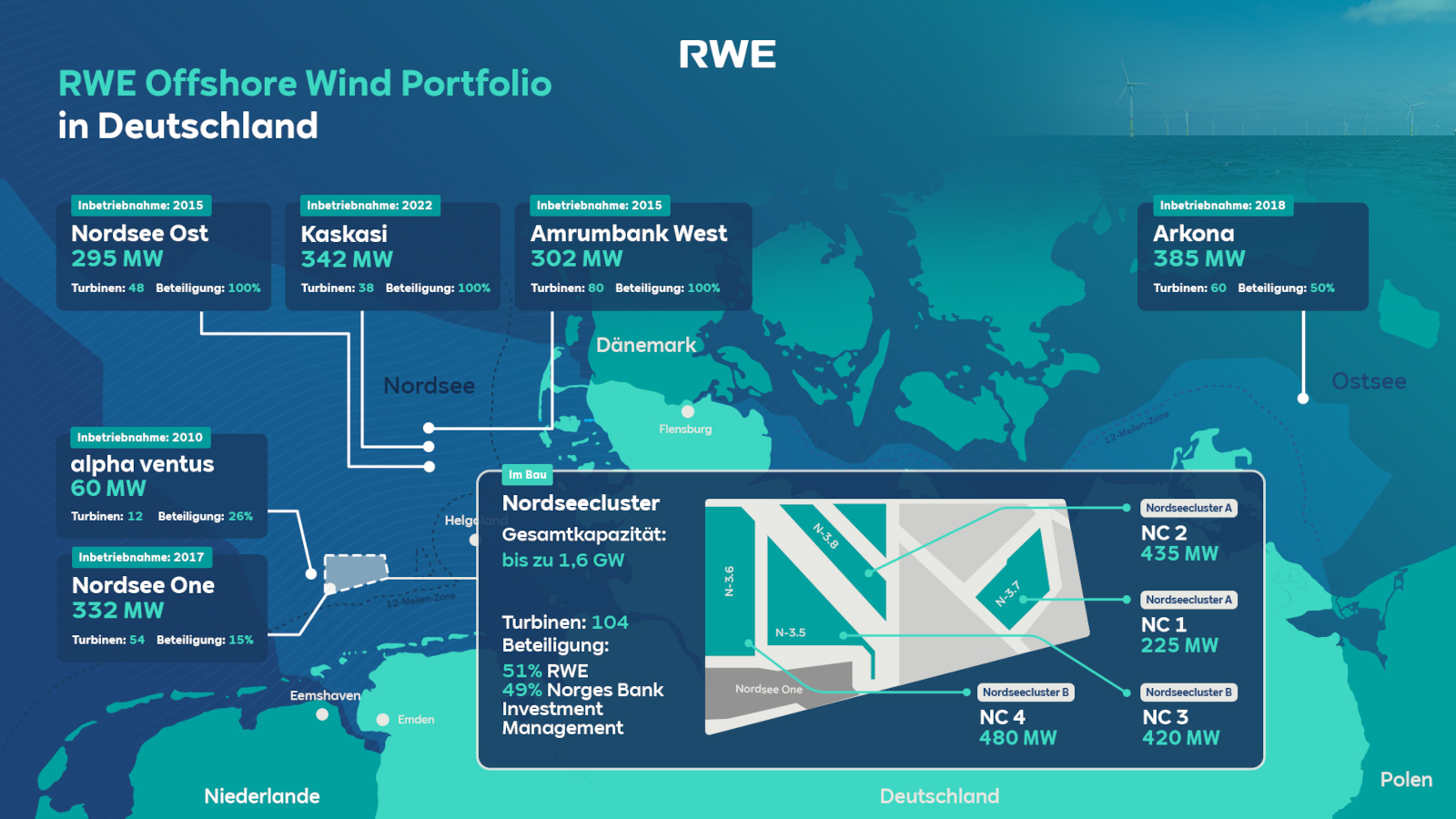

Nordseecluster Karte | RWE

Zum Vergrößern bitte auf das Bild klicken

Geplante Kapazität der Standorte:

NC 1 225 MW
NC 2 435 MW
NC 3 420 MW
NC 4 480 MW
Gesamt 1.560 MW

Entwicklung

Die unmittelbare räumliche Nähe der Offshore-Standorte zueinander bietet die Möglichkeit, einen der größten Offshore-Windparks in Deutschland zu entwickeln – das Nordseecluster.

Der Zusammenschluss der Standorte setzt Skaleneffekte frei und ermöglicht die gemeinsame Entwicklung der Projektphasen Nordseecluster A (NC 1 und NC 2) und Nordseecluster B (NC 3 und NC 4). Alle wichtigen Verträge werden für beide Phasen des Projekts vergeben. Das schafft für die Unternehmen der Lieferkette Planungssicherheit bei der Herstellung von Komponenten und die Nutzung von Synergien macht die Prozesse kostengünstiger.

Erfahrene Zulieferunternehmen für das Nordseecluster von RWE

RWE hat für die Umsetzung ihres Nordseeclusters erfahrene Partner ausgewählt: Atlantique Offshore Energy, die Meeresenergie-Sparte des französischen Unternehmens Chantiers de l'Atlantique, ist der Lieferant für zwei Offshore-Umspannwerke. Hellenic Cables wurde für die Kabelfertigung ausgewählt. Die Fundamente für die Windturbinen werden von Dajin Offshore hergestellt und geliefert und vom niederländischen Unternehmen Van Oord auf See installiert. Vestas liefert mindestens 104 Offshore-Windturbinen mit einer Leistung von jeweils 15 Megawatt (Typ: V236-15.0 MW). Das norwegische Unternehmen Havfram Wind wird den Transport und die Installation der Windkraftanlagen übernehmen. Für das Nordseecluster A soll voraussichtlich im Jahr 2026 mit der Turbineninstallation begonnen werden. Anfang 2027 sollen die Anlagen vollständig in Betrieb sein. Für das Nordseecluster B soll die Installation der Turbinen im Jahr 2028 beginnen, der kommerzielle Betrieb soll Anfang 2029 aufgenommen werden.

Nordseecluster Zulieferer | RWE

Schlüsselfaktoren

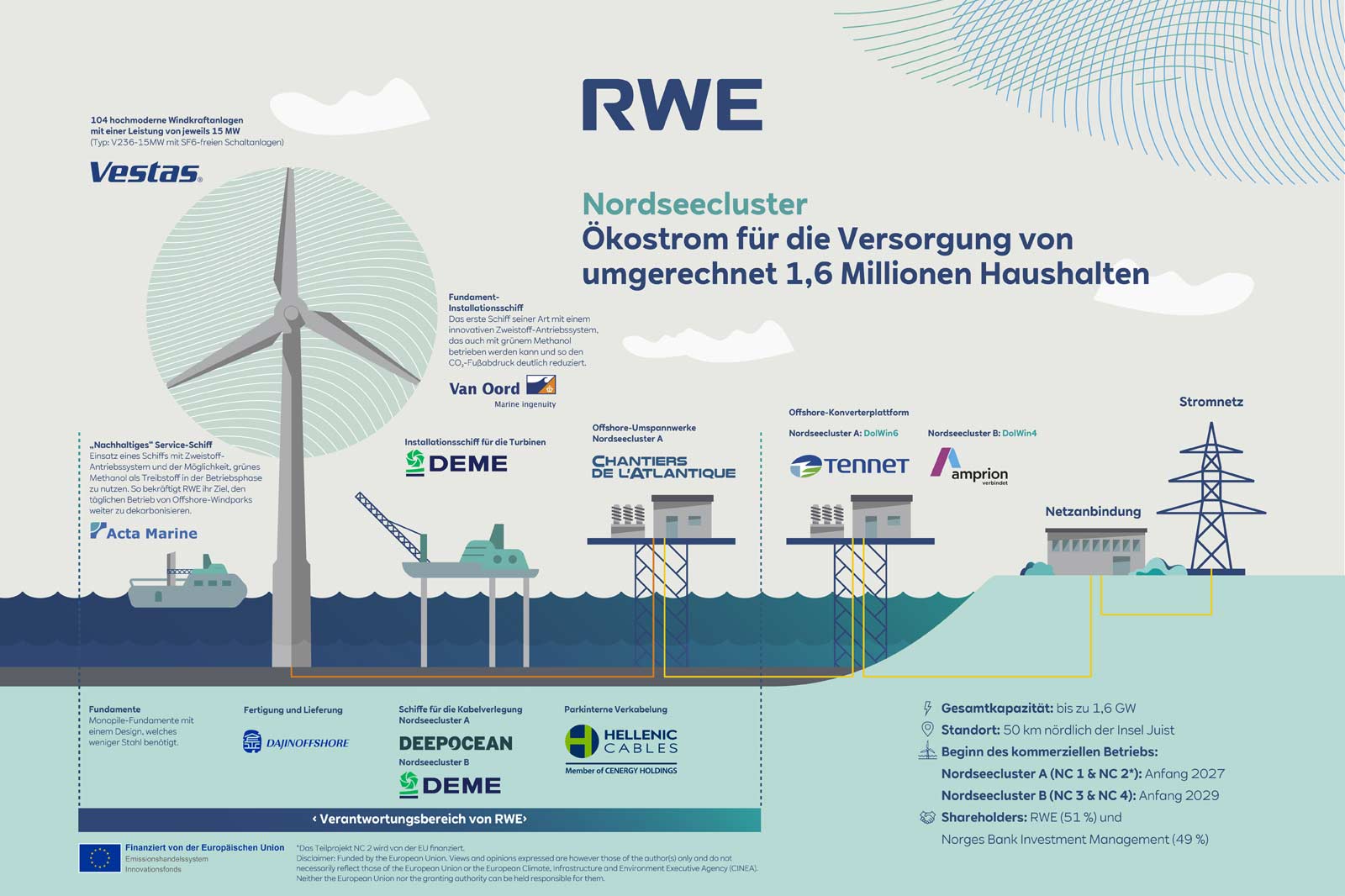

So setzt das Nordseecluster neue Maßstäbe:

Nordseecluster Schlüsselfaktoren – Entwicklung | RWE
Nordseecluster Schlüsselfaktoren – Entwicklung | RWE

Entwicklung

Die unmittelbare räumliche Nähe der Flächen zueinander bietet die Möglichkeit, einen der größten Offshore-Windparks in Deutschland zu entwickeln.

Nordseecluster Schlüsselfaktoren – Kapazität | RWE
Nordseecluster Schlüsselfaktoren – Kapazität | RWE

Kapazität

Die Gesamtkapazität des Clusters wird bis zu 1.6 GW betragen. Damit lassen sich jährlich 6.400.000 MWh Strom erzeugen. Genug, um rechnerisch rund 1.600.000 Haushalte mit Ökostrom zu versorgen.

Nordseecluster Schlüsselfaktoren – Turbinen | RWE
Nordseecluster Schlüsselfaktoren – Turbinen | RWE

Turbinen

Nördlich der Insel Juist sollen mindestens 104 Offshore-Windkraftanalagen installiert werden. Die hochmodernen Turbinen haben eine Kapazität von jeweils 15 MW.

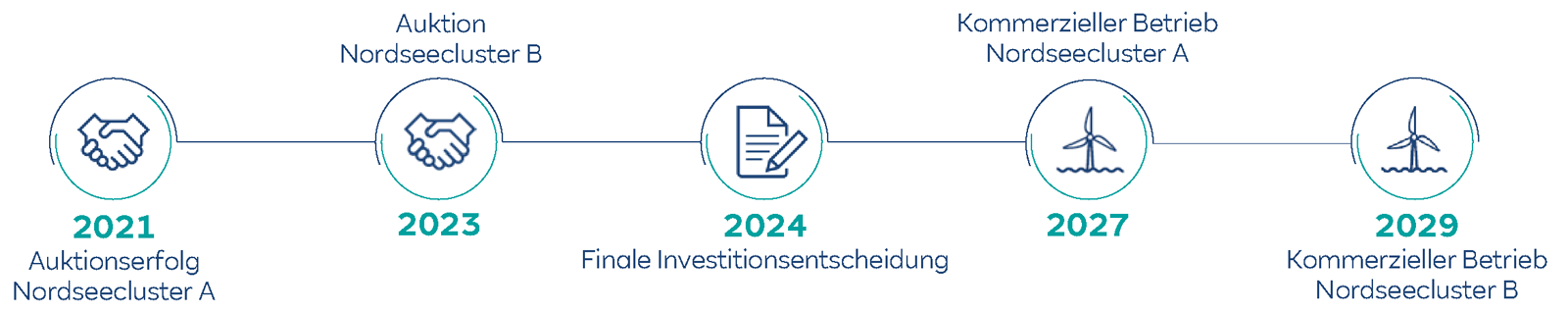

Zeitplan

Nordseecluster – Zeitplan | RWE

Zum Vergrößern bitte auf das Bild klicken

Das könnte Sie auch interessieren

Offshore-Windpark Nordsee One

Der Windpark produziert grünen Strom zur Versorgung von 400.000 Haushalten.

Zur Betriebsseite

Offshore-Windpark Kaskasi

Technologische Forschungen beim 6. Windpark von RWE vor der deutschen Küste.

Zum Offshore-Windpark
